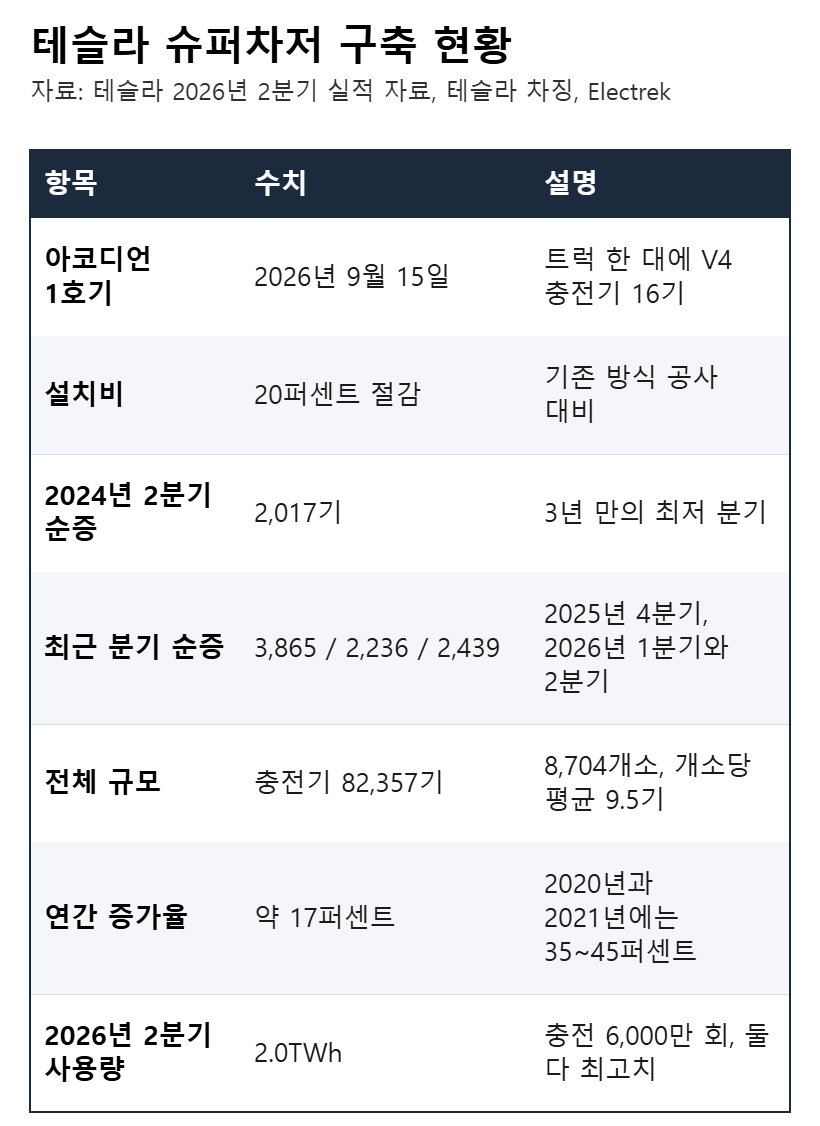

테슬라 슈퍼차저, 접었다 펴는 구조로 만든 충전 설비 한 대가 이번 주 처음 설치됐습니다. 테슬라 충전 담당 계정이 9월 15일 사진을 공개했고, 미국 전기차 매체 Electrek이 다음 날 내용을 정리했습니다.
이름은 아코디언입니다. 운반할 때는 접혀 있다가 현장에서 펴지는 형태이고, 트럭 한 대에 V4 충전기 16기가 실립니다.
회사가 밝힌 효과는 두 가지입니다. 설치 비용이 기존 방식보다 20퍼센트 적게 들고, 현장에 도착한 뒤 전기 기술자가 따로 들어와 전원을 넣는 절차 없이 바로 쓸 수 있습니다.
더 중요한 것은 놓을 수 있는 자리입니다. 지금까지는 전력 장비함을 연석 뒤편에 따로 두어야 했는데, 아코디언은 주차칸과 주차칸 사이에 그대로 내려놓습니다.

테슬라 슈퍼차저, 땅을 파지 않으려고 바꾼 구조
충전소 공사에서 시간이 가장 많이 드는 부분은 충전기 자체가 아닙니다. 그 자리까지 전기를 끌어오는 공사이고, 그 일은 굴착기로 합니다.

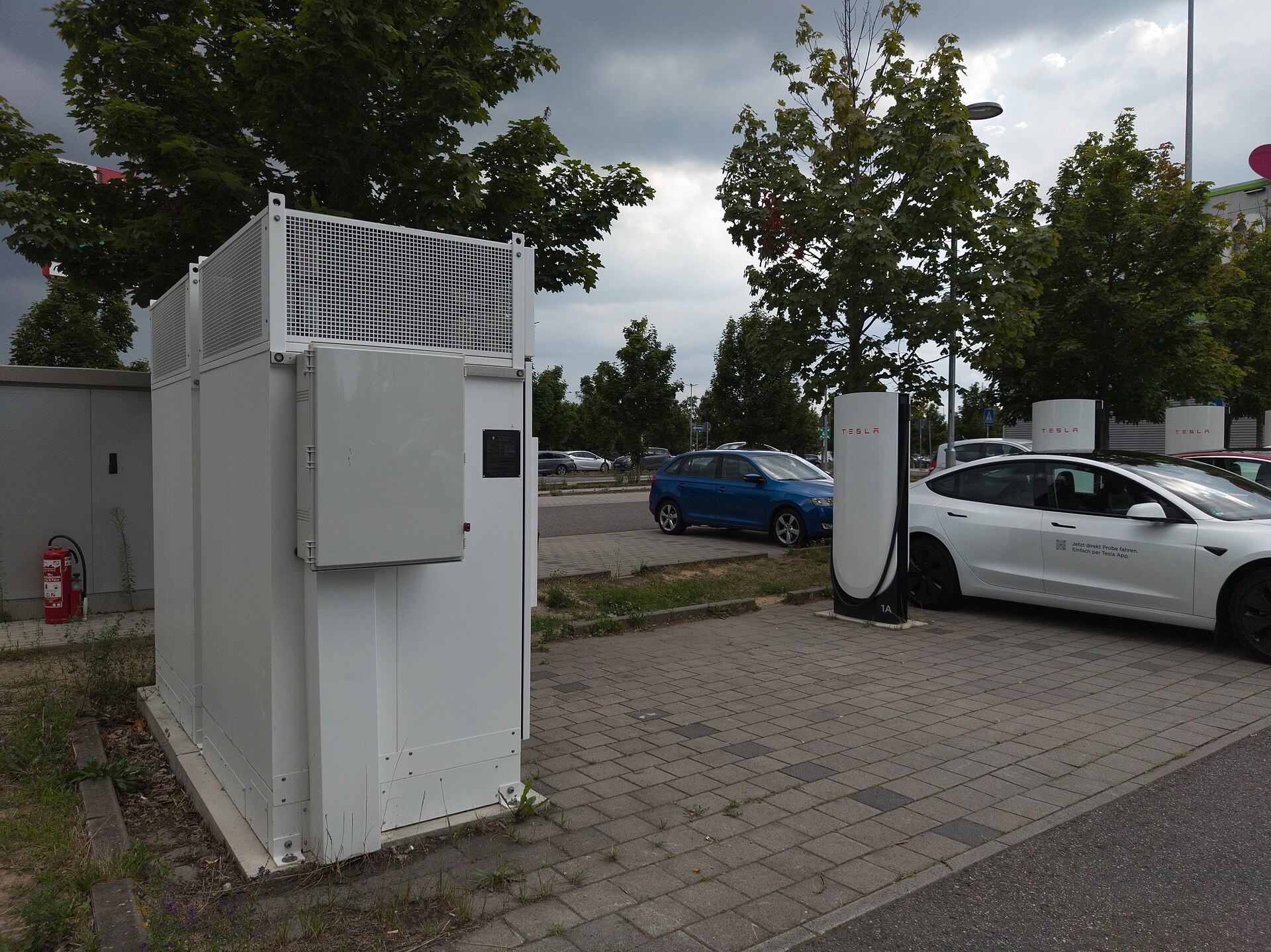

V4 세대는 장비가 둘로 나뉩니다. 1.2메가와트짜리 전력 장비함이 한쪽에 있고, 차에 꽂는 쪽은 최대 500킬로와트를 내는 충전기입니다.
장비함은 무겁고 열이 많이 나서 주차장 한쪽 구석이나 벽에 붙여 둡니다. 그러려면 주차면을 가로질러 땅을 파고 전선관을 묻은 뒤, 그 공사마다 지방자치단체 허가를 따로 받아야 합니다.
주차장은 저마다 모양이 달라서 이 과정이 다음 현장으로 거의 이어지지 않습니다. 같은 회사가 같은 제품을 설치하는데도 현장마다 설계를 다시 하는 셈입니다.

테슬라는 목표를 분명하게 적었습니다. 모든 슈퍼차저를 공장에서 미리 조립해 내보내는 것이 목표이고, 연석 뒤에 설치할 수 없는 곳을 위해 주차칸 사이에 놓는 방식을 준비했다는 내용입니다.
이 방향의 시도가 처음은 아닙니다. 2026년 들어 유럽을 포함해 설치하기 시작한 접이식 V4 설비도 배선까지 마친 상태로 출고됐습니다.
아코디언에서 달라진 것은 설치 장소의 조건입니다. 배선을 마친 설비를 주차 구역 두 줄 사이에 내려놓으면 주차장 한쪽을 따로 비워 둘 필요가 없어집니다. 도심 상가 주차장이 후보에서 빠져 있던 이유가 바로 그 공간 조건이었습니다.
생산 쪽 준비도 끝나 있습니다. 테슬라는 2026년 3월 뉴욕 버펄로 공장에서 V3 전력 장비함 생산을 끝내고 지금은 V4만 만들고 있습니다.
테슬라 슈퍼차저 설치비, 공장에서 미리 붙여 내보내는 이유
테슬라는 몇 해에 걸쳐 현장 공사 기간을 줄여 왔습니다. 2022년 3월에는 초기 사전 조립 방식으로 충전소 한 곳을 8일 만에 세웠고, 2024년 4월에는 장비 도착부터 개통까지 4일로 줄였습니다.
당시 충전 부문 책임자였던 레베카 티누치는 이 방식의 절감 폭을 약 15퍼센트라고 밝혔습니다. 아코디언은 20퍼센트이고, 여기에 굴착 공사 자체가 빠집니다.
회사는 올해 2분기 자료에서도 같은 내용을 적었습니다. 충전망을 더 적은 비용으로 늘리기 위해 슈퍼차저 설계와 생산 방식을 계속 개선하고 있다는 문장입니다.

이 설비가 들어갈 충전망은 이미 큽니다. 2026년 2분기 기준 8,704개소에 충전기 82,357기가 있고, 한 곳당 평균 9.5기입니다. 이 가운데 4만 2,000기 넘는 물량이 북미에 있습니다.
사용량은 기록을 갈아치우고 있습니다. 2분기에만 2.0테라와트시가 공급됐고 1년 전보다 30퍼센트 늘었습니다. 충전 횟수는 6,000만 회로 32퍼센트 늘었습니다.
이 두 수치가 사전 조립을 밀어붙이는 근거입니다. 충전기 한 기당 수요가 충전기 수보다 빠르게 늘고 있으니, 가장 싸게 늘릴 수 있는 방법은 가장 빨리 개통하는 방법입니다.
테슬라는 이 장비를 다른 사업자에게 파는 유일한 완성차 업체이기도 합니다. 슈퍼차저 포 비즈니스 프로그램으로 제3의 사업자가 장비와 소프트웨어, 유지보수 계약을 함께 살 수 있고, 대형 트럭용으로는 MCS 단자를 쓰는 메가차저에 같은 프로그램이 있습니다.
아코디언은 이 프로그램과 특히 잘 맞습니다. 굴착 공사가 딸려 오지 않는 설비는 허가 신청부터 시작해야 하는 공사보다 상가나 물류 차고지 쪽에서 사기가 훨씬 쉽습니다.
아직 확인되지 않은 것들
설치 실적 수치는 그대로 적어 둘 필요가 있습니다. 테슬라는 2024년 2분기에 전 세계에서 충전기 2,017기를 늘렸는데, 직전 분기 2,687기보다 적은 3년 만의 최저치였습니다.
그 분기는 2024년 4월 말 충전 조직 약 500명을 한꺼번에 내보낸 직후였습니다. 회사는 몇 주 만에 일부를 다시 채용했고, 일론 머스크는 그해 충전망에 5억 달러를 쓰겠다고 밝혔습니다.
이후 회복은 고르지 않았습니다. 2025년 1분기 1,821기로 내려갔다가 4분기에 3,865기로 올라섰고, 2026년 1분기와 2분기는 각각 2,236기와 2,439기였습니다.
연간 증가율로 보면 흐름이 더 분명합니다. 2020년과 2021년에는 해마다 35~45퍼센트씩 늘었는데, 2026년 2분기 기준으로는 17퍼센트 안팎입니다.
다만 이 숫자에는 정리 물량도 섞여 있습니다. 2분기에 새로 연 충전기는 약 2,700기인데 순증은 2,439기였으니, 노후 설비나 계약이 끝난 자리 260기 정도가 같은 기간에 빠졌다는 뜻입니다.
경쟁 구도도 달라졌습니다. BYD는 2026년 3월부터 8월 말까지 중국 325개 도시에 1,500킬로와트급 충전소 1만 곳을 깔았고 연말까지 2만 곳을 목표로 하고 있습니다.
비교할 때는 조건을 봐야 합니다. BYD 물량은 사실상 중국 내수에 집중돼 있고, 최대 출력 수치는 자사 블레이드 2.0 배터리를 쓸 때 기준이며, 충전소 한 곳의 충전건 두 개는 테슬라의 충전기 한 기와 같은 단위가 아닙니다.
테슬라 쪽에는 다른 브랜드 차량까지 들어오는 충전망과 전력 장비함을 직접 만드는 생산 라인이 있고, 여기에 현장 공사에서 가장 오래 걸리는 단계를 덜어 낸 설비가 더해졌습니다. 아직 공개되지 않은 것은 아코디언을 몇 대나 설치할 계획인지, 이 방식에서 충전기 한 기당 비용이 얼마인지, 그리고 사전 조립으로는 줄일 수 없는 계통 연결 절차가 다음 병목이 될지입니다.
충전망이 새 시장에 가장 먼저 들어가는 설비라는 점은 테슬라 베트남 판매 법인 설립을 다룬 글에서도 확인할 수 있습니다.
참고 자료
Electrek, Tesla’s new Accordion Supercharger could speed up its slow buildout, 2026.9.16 · 테슬라 차징 X 게시물, 2026.9.15 · 테슬라 2026년 2분기 실적 자료 · State of Charge, Tesla Supercharging Network Added 241 Sites, 2026.7.23
